边坡防工程——人字形截水骨架塑料模板
来源:鼎骏宣传部01 | 发布日期:2022-04-07 | 浏览次数:1

路基路堤边坡防护技术交底

一、工程概况

路堤边坡防护设计为现浇人字格护坡,人字格间距为2.5~3~4米,人字格高度(L)根据现场填土高度(H)定,具体施工尺寸参照设计图纸,后附路基路堤拱形护坡防护工程设计图。



二、施工方法及过程

1)施工前准备:

在开工前组织技术人员施工人员认真学习,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准,混凝土拌合站砂、石原材料已经试验抽检合格;各施工机具已进场并满足施工生产要求;各作业人员已进场并进行技术交底培训。

(2)施工过程:

2.1测量放样


人字型截水骨架塑料模板开槽放线现场

按照设计要求并将拱形骨架位置准确测放在坡面上。首先,分别在边坡坡脚、坡顶部适当位置定出四个点作为方向控制线,同时也是里程控制桩。先用钢卷尺丈量定出每段人字骨架点位,然后拉线丈量出人字骨架点位。点位在坡面上横纵误差不得超过±50mm。在施工过程中用水平线和斜线随时校正人字骨架位置。自检合格报监理工程师检查,检查合格后才允许开始挖槽。

   2.2边坡修整

边坡修整前,先除去坡面及坡底部的岩渣、浮土和回弹物料,凿毛光滑岩面,防止出现失脚现象,再根据施工放样,对边坡进行修整,过高处则用风镐凿除,过低处则用浆砌片石嵌补,如遇较大裂缝可采用灌浆或勾缝处理,以保证边坡的顺直、平台的宽度。

2.3开挖沟槽

采用人工开挖,刻槽深度为10cm,根据测量点线开挖沟槽。软质岩石及风化岩石地段使用风镐开槽,超挖部分采用与人字形骨架同标号的混凝土调整至设计坡面。土质基底必须平整夯实,检查合格方可进行下道工序施工。

2.4找平层

开挖沟槽完成后,对已成型的沟槽进行人工找平,以确保模板平整度。

2.5立模及挡水缘施工

模板采用钢模板组合拼装,具体两侧模板采用钢模板,模板外侧用木块,内侧用Ф16钢筋顶撑,内撑外顶从而保证模板的稳固性。模板使用前必须打磨,除锈,刷模板漆。经监理工程师检验合格签字后方可进行下道工序施工。

2.6浇筑混凝土

人字形骨架与挡水缘必须一次性浇筑成型。骨架与挡水缘采用C20混凝土浇筑。浇筑混凝土前得准备工作已就绪,包括模板、刻槽已经向监理报验,并且现场施工人员全部到位,施工工具、人员到位,振捣棒调试正常,才能向监理申请浇筑混凝土。所使用混凝土由拌和站集中拌制,由混凝土罐车运输到施工现场。

2.7养护

浇筑完成后12~18h之间及时洒水养护,用塑料薄膜覆盖养生,使砌体保持湿润,并避免碰撞和振动。洒水养护时间不少于7天。

2.8拆模

待混凝土强度达到设计要求的70%后,方可拆除模板。

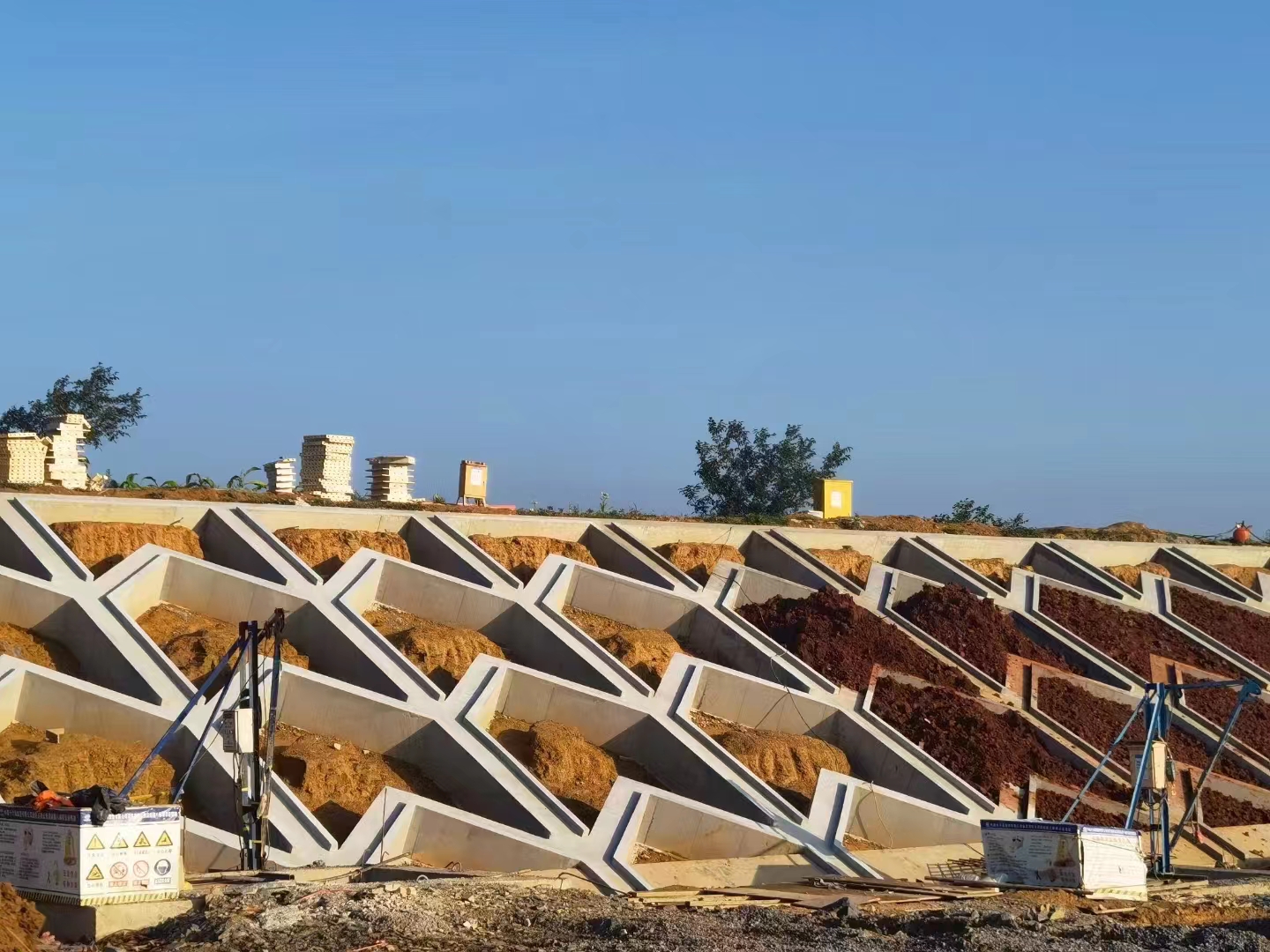

人字形截水骨架护坡塑料模板

(点击咨询)

三、保障措施

1、正确使用个人防护用品和防护措施。进入施工现场,必须佩戴帽、反光背心,挂好带,禁止穿拖鞋或光脚。

2、施工现场设标志。危险作业区要悬挂“危险”或者“禁止通行”等标志。

3、现场做到文明施工,及时整理现场,保证现场整洁。

4、 严格材料、成品和半成品验收质量关,不合格产品不得用于本工程;

5、 采取必要的措施防止施工中的燃料、油、沥青、污水、废料和垃圾等有害物质对河流、池塘的污染,防治扬尘、汽油等物质对环境的污染

6、 施工垃圾集中堆放,严禁乱仍,集中处理。

7、 线型圆顺,轮廓分明。

8、大风、大雨、暴雨前应做好设备、设施、结构物的工作,并应停止施工。

9、现场施工人员应服从及技术人员的管理,按规章制度进行施工。


人字形截水骨架塑料模板护坡工程

以上就是人字形塑料模板边坡防护的整个施工技术较低,如有疑问,请致电400-168-1800,在线专注客服和技术人员可免费为您提供技术支持!
